اجرای دیوارهای 3D Panel، کلافها و بازشوها – بخش دوم
در بخش اول دیدید که چگونه باید از نظر معماری و فونداسیون برای سیستم پنل سهبعدی (3D Panel) آماده شوید.
حالا نوبت آن است که با جزئیات کامل وارد مهمترین مرحله کار شویم: یعنی نصب و اجرای دیوارها، کلافهای افقی و قائم، اتصالات بین پانلها، و نحوه برخورد با بازشوها (درب و پنجره).
اگر این مرحله را بهدرستی انجام دهید، در زمان شاتکریت (Shotcrete) و اجرای سقف، پروژه بدون تنش و دوبارهکاری جلو میرود؛ اما اگر اینجا اشتباه کنید، عیبها بعداً خودشان را با «ترک»، «خمش»، «درز» و «عدم همخوانی با سقف» نشان میدهند.
هدف این است که حتی اگر تجربه اول شما در اجرای 3D Panel باشد، بتوانید با تکیه بر همین متن، یک اجرای حرفهای و مطابق نشریه ۳۸۵ داشته باشید.
نصب اولین ردیف پانل روی فونداسیون و اهمیت شاقولی

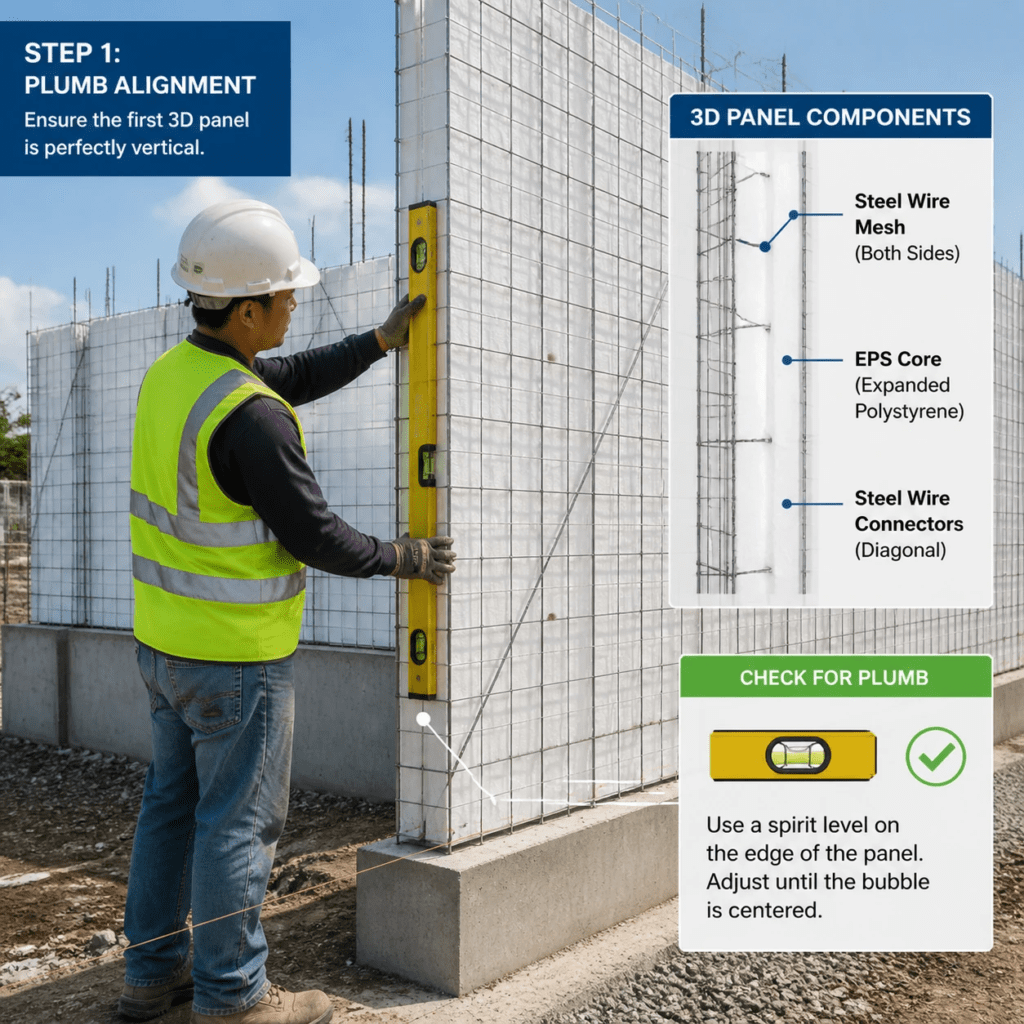

با آماده بودن فونداسیون و کاشته شدن میلگردهای انتظار (Starter Bars)، نوبت به نصب ردیف اول پانلها میرسد.این ردیف مانند «دیوار طبقه همکف» در ساختمانهای سنتی است؛ هر خطایی در این مرحله، در همه طبقات بهصورت مضاعف دیده خواهد شد.
- در ابتدا، محل دقیق قرارگیری دیوارها روی فونداسیون بر اساس نقشه معماری و سازه با ریسمانکار، متر و تراز لیزری مشخص میشود.
- قبل از قرارگیری پانل روی فونداسیون، یک لایه ملات ماسه سیمان یا گروت برای تراز کردن زیر دیوار اجرا میشود.
- سپس اولین پانل روی فونداسیون قرار گرفته و میلگردهای انتظار از میان شبکه فولادی دو طرف آن عبور داده میشوند. بهتر است برای نصب پنل اول یک پنل در منتهیالیه گوشه یک دیوار خارجی به عنوان پنل مبنا نصب و شاقولی گردد.
- برای جلوگیری از حرکت پانل، با استفاده از سیم آرماتوربندی (Tie Wire) پانل به این میلگردها بسته میشود.
- در این مرحله، شاقولی و گونیا بودن پانل بسیار حیاتی است؛ بهتر است از شاقول سیمی و تراز لیزری همزمان استفاده کنید تا دیوار شما بعداً در هنگام بستن پانلهای مجاور دچار پیچش یا لقی نشود.
- در محل اتصال پانل های دیواری با پی باید حدود 10 سانتیمتر از هسته عایق برداشته شود.
- پشت بند و مهاری برای تامین پایداری تری دی پانل های دیواری، باید در فاصله حدود 1 متری از بالای دیوار و به فاصله افقی حداکثر 3 متر از یکدیگر قرار گیرند. در محل هایی که دیوارها نزدیک به هم قرار دارند، نظیر سرویس های بهداشتی، ممکن است نیاز به پشتبند مهاری نباشد.
- بعد از اتمام شاتکریت، در پای دیوار، عایق روی سطح نهایی اجرا میشود، اشتباه رایج و خطرناک در بعضی اجراها به اینصورت است که، ایزوگام را کامل روی فونداسیون میخوابانند، بعد دیوار را روی آن میگذارند، این کار مشکل ایجاد میکند زیرا: اصطکاک اتصال کم میشود، پیوستگی بتن قطع میشود، انتقال برش ضعیف میشود و در زلزله لغزش ممکن است رخ دهد.
پس از تثبیت اولین پانل، پانلهای مجاور بهصورت سری نصب میشوند.
اتصال بین پانلها با استفاده از میلگردهای اتصال (Connector Bars) یا شبکههای فولادی اتصال (Lapping Mesh) انجام میشود.
در بسیاری از پروژهها، از میلگردهای ۸ یا ۱۰ میلیمتر با طول حدود ۴۰ تا ۵۰ سانتیمتر استفاده میشود که در فواصل حدود ۴۰ سانتیمتر درز بین پانلها را به هم متصل میکنند.
این میلگردها از دو طرف در مش پانلها وارد شده و با سیم بسته میشوند تا دو صفحه عملاً مانند یک دیوار یکپارچه رفتار کنند.

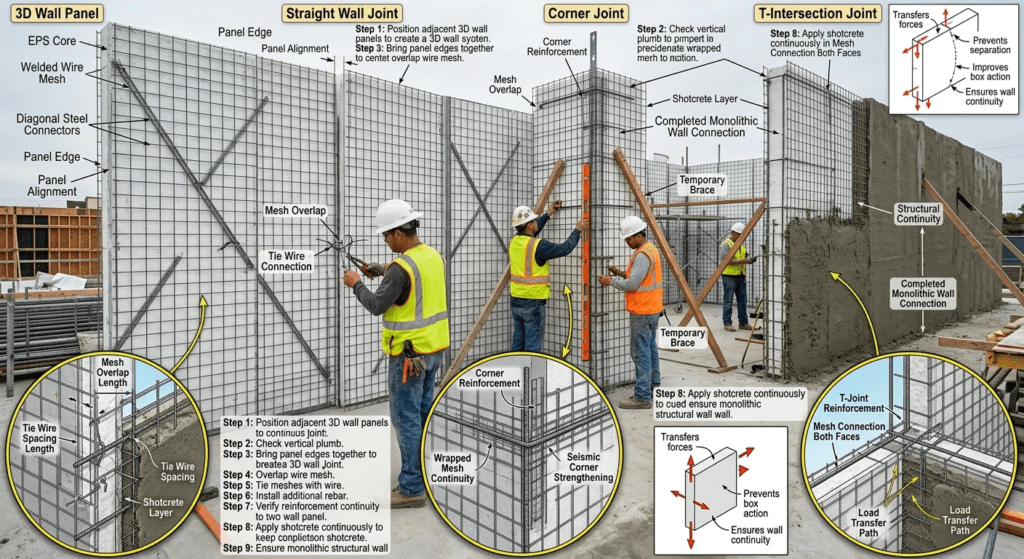

اتصال پانلها در کنجها و دیوارهای متقاطع
یکی از حساسترین نقاط در هر سیستم دیوار باربر، کنجها و محل تقاطع دیوارهاست.
در سیستم 3D Panel نیز این نقاط باید بهصورت خاص تقویت شوند تا مسیر انتقال نیرو در گوشهها و محل تقاطع قطع نشود.
اتصال دو پنل کنارهم به وسیله شبکههایی از جنس شبکههای مش تخت که میبایست ۱۰ سانتیمتر از هر پنل را بپوشاند و آرماتورهای تقویتی به طول ۶۰ سانتیمتر که در هر یک متر ارتفاع نصب میشود انجام میگیرد. این آرماتورها در هر دو رویه پنل نصب میگردد و میبایست ۳۰ سانتیمتر از هر پنل مورد اتصال را بپوشاند.
اگر دو دیوار بهصورت عمود بر هم قرار گیرند، معمولاً یکی از پانلها به صورت کامل و دیگری به صورت «بُرش خورده» در گوشه قرار میگیرد.
در این حالت، از هر دو طرف کنج، شبکههای تقویتی فولادی با طول حدود ۴۰ تا ۵۰ سانتیمتر روی سطح مش قرار میگیرند و با سیم آرماتوربندی به شبکه اصلی بسته میشوند.


در برخی موارد نیز از میلگردهای U شکل یا L شکل برای اتصال دو دیوار عمود بر هم استفاده میشود. این میلگردها طوری قرار میگیرند که یک شاخه وارد مش دیوار اول و شاخه دیگر وارد مش دیوار دوم شود. با این روش، هنگام بتنپاشی، بتن دور تا دور این میلگردها را در بر میگیرد و پس از سخت شدن، گوشه دیوار مانند یک تیر محیطی یکپارچه عمل میکند. این کار در برابر نیروهای افقی زلزله اهمیت ویژهای دارد.
اشتباهات رایج در اتصال پانلها و گوشهها
اشتباه ۱: فقط تماس فیزیکی دو پانل، یعنی دو پانل فقط به هم تکیه داده شوند بدون مهار واقعی، مشکل این است که در زلزله درز باز میشود.
اشتباه ۲: قطع شدن کامل مش در گوشه، اگر شبکههای دو پانل در گوشه قطع شوند گوشه ضعیف میشود و ترک مورب ایجاد می شود.
اشتباه ۳: شاتکریت ناقص در محل اتصال، اگر بتن پاششی خوب نفوذ نکند حفره ایجاد میشود و انتقال نیرو قطع میشود.
جمعبندی:
بهترین روش اتصال پانل به پانل:
- همپوشانی کافی شبکهها
- استفاده از میلگرد رابط U یا L شکل
- مهار کامل با سیم و گیره
- شاتکریت کامل و پیوسته
بهترین اتصال گوشه:
- درگیری L شکل
- شبکه پیوسته یا متصل با میلگرد خم
- پر شدن کامل گوشه با شاتکریت
- پرهیز از اتصال صرفاً مماسی
قبل از اینکه به توضیح کلاف های قائم و افقی بپردازیم باید یک سوال مهم که معمولا پرسیده می شود را پاسخ دهیم و آن این است که با توجه به اینکه دیوارهای سه بعدی خودشان نقش سازه ای دارند آیا میشود کلاف افقی و قائم را اصلا اجرا نکرد؟
پاسخ خیر است. در سیستم پانل سهبعدی باربر طبق نشریه ۳۸۵ وجود این دو عضو الزامی است.

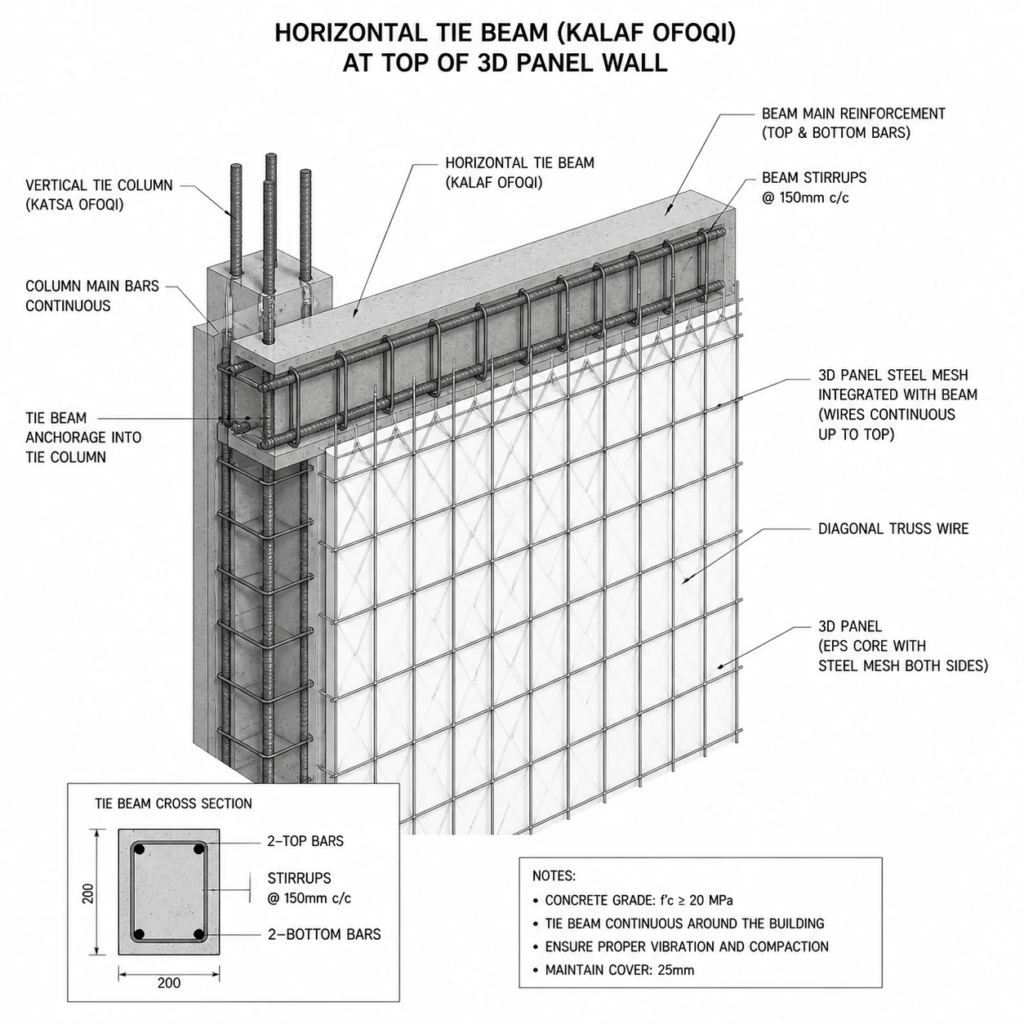

کلاف افقی (Bond Beam) در تراز سقف اجرا میشود و وظیفه آن:
- قفل کردن دیوارها
- توزیع بار سقف
- جلوگیری از باز شدن گوشهها در زلزله می باشد.
کلاف قائم (Vertical tie) در محلهای زیر اجرا میشود:
- گوشه ساختمان
- دو طرف بازشوها
- تقاطع دیوارها
اگر کلافها حذف شوند چه اتفاقی میافتد؟
مشکلهای اصلی:
- ترک شدید در گوشه پنجرهها
- کاهش شدید مقاومت زلزله
- انتقال نامناسب بار سقف
- احتمال شکست برشی دیوار
به همین دلیل تقریباً تمام دیتیلهای مهندسی پانل سهبعدی اینها را دارند.
اگر بخواهی اجرای خیلی سادهتر و مقرون به صرفه تر شود میتوان حداقل کلافها را اجرا کرد:
- کلاف افقی دور سقف
- میلگرد تقویتی دور پنجره
- کلاف قائم در گوشه ساختمان
در این حالت:
- مصرف میلگرد خیلی کم میشود
- ولی ایمنی حفظ میشود

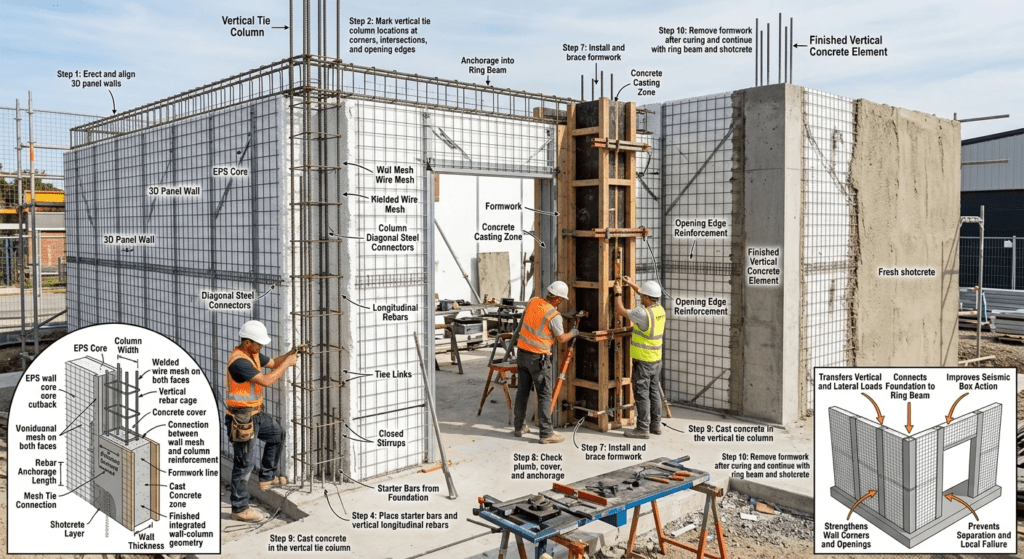

کلاف قائم (Vertical Tie Columns) و نقش آن در سیستم

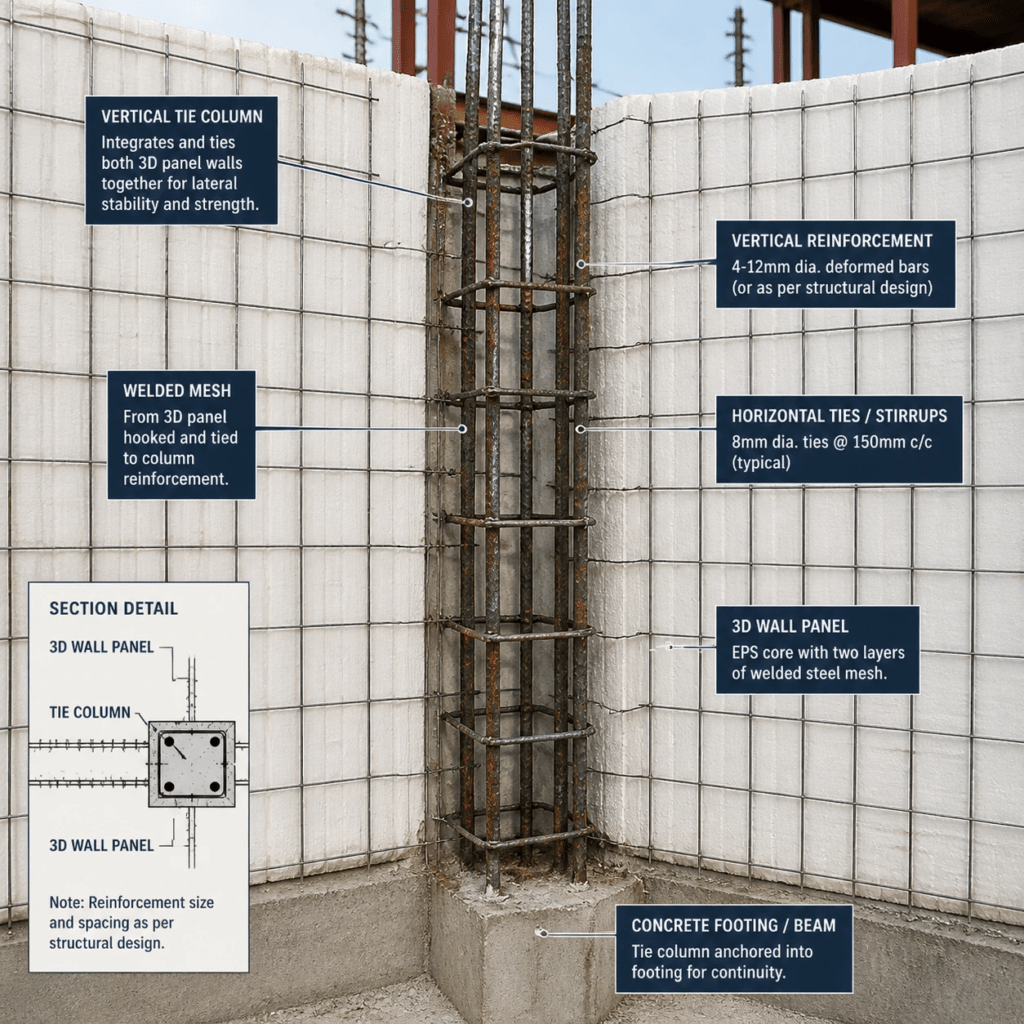

در نقشههای سازهای ساختمانهایی که با سیستم پنل سهبعدی اجرا میشوند، معمولاً در فواصل مشخصی کلافهای قائم (Vertical Tie Columns) دیده میشود. این کلافها در ظاهر شباهتی به ستونهای بتنی دارند، اما در واقع نقش آنها با ستونهای باربر کلاسیک متفاوت است. در سیستم 3D Panel بار اصلی توسط دیوارهای پانلی تحمل میشود و کلافهای قائم بیشتر وظیفه ایجاد یکپارچگی سازه، افزایش سختی موضعی دیوارها و کمک به انتقال صحیح نیروهای جانبی ناشی از زلزله را بر عهده دارند. به بیان دیگر، حضور این کلافها باعث میشود دیوارهای پانلی به صورت مجزا عمل نکنند و کل ساختمان رفتار جعبهای و یکپارچهتری در برابر نیروهای جانبی داشته باشد.
طبق توصیههای نشریه ۳۸۵، در دیوارهای بلند لازم است کلافهای قائم در فواصل مشخصی اجرا شوند و در بسیاری از پروژهها فاصله آنها حداکثر حدود ۶ متر در نظر گرفته میشود. علاوه بر این، در محلهایی مانند گوشههای ساختمان، محل تقاطع دیوارها، دو طرف بازشوهای بزرگ و همچنین در امتداد دیوارهای طویل، اجرای کلاف قائم اهمیت بیشتری پیدا میکند. زیرا وجود بازشوها یا طول زیاد دیوار میتواند باعث تمرکز تنش و کاهش سختی دیوار شود و کلاف قائم در این نقاط به توزیع بهتر نیروها کمک میکند.
ابعاد این کلافها معمولاً در حدود ۱۵×۱۵ یا ۲۰×۲۰ سانتیمتر در نظر گرفته میشود و در داخل آنها چند میلگرد طولی قرار میگیرد؛ برای مثال دو تا چهار میلگرد با قطرهای متداول ۱۰ یا ۱۲ میلیمتر، به همراه خاموتهای عرضی با قطر حداقل ۶ میلیمتر. این آرماتورها باعث میشوند مقطع کلاف در برابر نیروهای کششی و برشی عملکرد مناسبی داشته باشد و بتواند نقش مهارکننده دیوارهای پانلی را ایفا کند.
در محل اجرای کلاف قائم، هسته پلیاستایرن پانل باید حذف شود تا امکان بتنریزی کامل در این قسمت فراهم شود. در عمل، بخشی از فوم با ابزار برش داده میشود و از داخل پانل خارج میگردد تا فضای لازم برای تشکیل مقطع بتنی کلاف ایجاد شود. سپس میلگردهای طولی در این فضا قرار داده میشوند و شبکه فولادی پانل به این میلگردها با سیم آرماتوربندی متصل میشود. این اتصال اهمیت زیادی دارد، زیرا باعث میشود پس از بتنریزی، کلاف و دیوار پانلی به صورت یک عضو یکپارچه رفتار کنند.
نکته مهم دیگر این است که کلاف قائم باید به طور کامل به کلافهای افقی در بالا و پایین متصل شود. معمولاً میلگردهای این کلافها به میلگردهای انتظار موجود در شناژ فونداسیون و کلاف افقی زیر سقف متصل میشوند تا مسیر انتقال نیروهای ثقلی و جانبی به صورت پیوسته از سقف به دیوار و سپس به فونداسیون منتقل شود. اگر این پیوستگی به درستی اجرا نشود، در هنگام زلزله احتمال جداشدگی دیوار از سقف یا از فونداسیون افزایش پیدا میکند.
از نظر اجرایی نیز باید توجه داشت که فضای ایجادشده برای بتنریزی کلاف به اندازه کافی باز باشد تا بتن بتواند بهخوبی اطراف میلگردها و پشت شبکه فولادی پانل را پر کند. در صورتی که این فضا بیش از حد محدود باشد، خطر ایجاد کرموشدگی یا پر نشدن کامل مقطع وجود دارد. در برخی پروژهها برای اطمینان از کیفیت اجرا، ابتدا محل کلاف با ملات یا بتن ریزدانه پر میشود و سپس عملیات شاتکریت دیوار انجام میگیرد تا پیوستگی مناسبی بین بتن کلاف و بتن پاششی دیوار ایجاد شود.

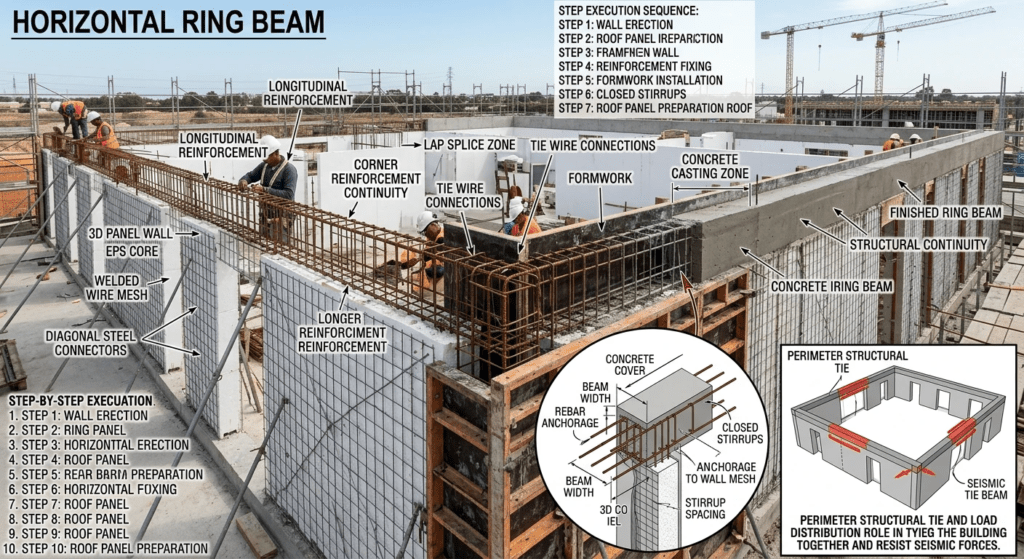

کلاف افقی (Horizontal Ties)
در امتداد ارتفاع دیوارها و بهویژه در ترازهای سقف، از کلافهای افقی (Horizontal Ties) استفاده میشود.
این کلافها مانند یک کمربند بتنی دور تا دور ساختمان را گرفته و نیروها را بین دیوارها توزیع میکنند.
معمولاً این کلافها در تراز زیر سقف و گاهی در میانه ارتفاع دیوارهای مرتفع نیز بر اساس طراحی سازهای پیشبینی میشوند.
مشخصات معمول:
- عرض کلاف ≈ ضخامت دیوار
- ارتفاع کلاف: حدود 20 تا 25 cm
- آرماتور طولی: معمولاً 4Φ12 یا 4Φ14
- خاموت: Φ6 یا Φ8 @ 20 cm
این کلاف نقش دارد:
- توزیع بار سقف
- مهار دیوارها
- اتصال تیرچهها
اتصال صحیح دیوار 3D Panel به کلاف افقی
دیوار باید به کلاف افقی کاملاً قفل شود.
روش اجرا:
- شبکههای فولادی دیوار داخل بتن کلاف مدفون میشوند.
- میلگردهای تقویتی L شکل یا U شکل از کلاف به داخل دیوار وارد میشوند.
- معمولاً: Φ12 یا Φ10 هر @ 40 تا 60 cm
این میلگردها به مش دیوار بسته میشوند و داخل کلاف بتنریزی میشوند.
ترتیب اجرای صحیح اجرای کلاف افقی
- نصب پانل دیوار
- بستن میلگردهای کلاف افقی
- قرار دادن تیرچهها روی کلاف
- بستن میلگرد مهاری تیرچه
- بتنریزی کلاف و سقف
در نتیجه تیرچه، کلاف و دیوارهمه یکپارچه بتنریزی میشوند.

نعلدرگاه
در محل بازشوها مثل دربها و پنجرهها، یک نوع خاص از کلاف افقی به نام نعلدرگاهی (Lintel Beam) اجرا میشود.
شکل اجرایی نعلدرگاه در دیوار 3D Panel
- در ارتفاع بالای در یا پنجره،
- داخل مش دیوار، ۲ تا ۴ عدد میلگرد آجدار (مثلاً Ø۱۲) در جهت افقی قرار داده میشود (مثل آرماتور تحتانی یک تیر).
- طول این میلگردها باید حداقل تا طرفین بازشو بسط داده شود (مثلاً هر طرف حداقل ۳۰ تا ۴۰ سانتیمتر یا طبق طراحی).
- مش دو طرف بازشو در بالا، همپوشانی کافی داشته باشد.
- بتن شاتکریت در این ناحیه با دقت بیشتری اجرا شود تا ناحیه فشاری و کششی تیر دیواری شکل بگیرد.
نتیجه:
- در اکثر پروژههای 3D Panel، مفهوم نعلدرگاه وجود دارد، ولی به صورت “کلاف/تیر بتنی درون دیوار پانلی”
- نیاز به تیر فولادی یا بتنی مجزای بیرون از دیوار نیست، مگر در دهانههای بسیار بزرگ یا شرایط خاص (که محاسب در نقشهها الزام میکند).
تقویت بازشوهای درب و پنجره در دیوارهای پانلی
بازشوها از حساسترین نقاط هر سیستم دیوار باربر هستند؛ زیرا در این قسمتها سطح مؤثر انتقال بار کاهش مییابد و تنشها در گوشهها متمرکز میشوند.
در سیستم 3D Panel، برای تقویت اطراف بازشوها از روشهای متنوعی استفاده میشود که همگی مبتنی بر اصول سادهای هستند:
افزایش سطح آرماتور در اطراف بازشو، توزیع مجدد تنشها، و جلوگیری از تمرکز ترک.
در اطراف بازشوهای متعارف (مثلاً پنجرههای ۱×۱٫۵ متر یا دربهای معمولی)، معمولاً شبکههای فولادی تقویتی با طول حدود ۴۰ تا ۵۰ سانتیمتر در هر طرف گوشهها نصب میشوند.
این شبکهها (Additional Mesh) مثل یک وصله عمل کرده و تنشها را از گوشه تیز بازشو به اطراف منتقل میکنند.
در بسیاری از کارگاهها، این تقویتها به شکل قطعاتی از مش دوبل یا میلگردهای قطری در گوشهها و در لبه بازشو اجرا میشود.
اگر قرار باشد از قابهای فلزی برای دربها و پنجرهها استفاده شود، معمولاً خود قاب فلزی نقش سختکننده موضعی را ایفا میکند.
در چنین حالتی، شاسی فلزی با رول بولت یا صفحه فولادی به پانل و کلافها متصل میشود و مش اطراف آن بهدقت به این شاسی بسته میشود.
اما اگر قاب سادهتر یا یوپیویسی (UPVC) استفاده شود، تقویت شبکه فولادی در گوشهها و اطراف بازشو اهمیت بیشتری پیدا میکند و نباید از آن صرفنظر شود.
چند نکته اجرایی مهم برای دیوارها قبل از شاتکریت
قبل از اینکه وارد مرحله بتنپاشی شوید، باید مطمئن شوید که همه دیوارها، کلافها و اتصالات در وضعیت صحیح هستند.

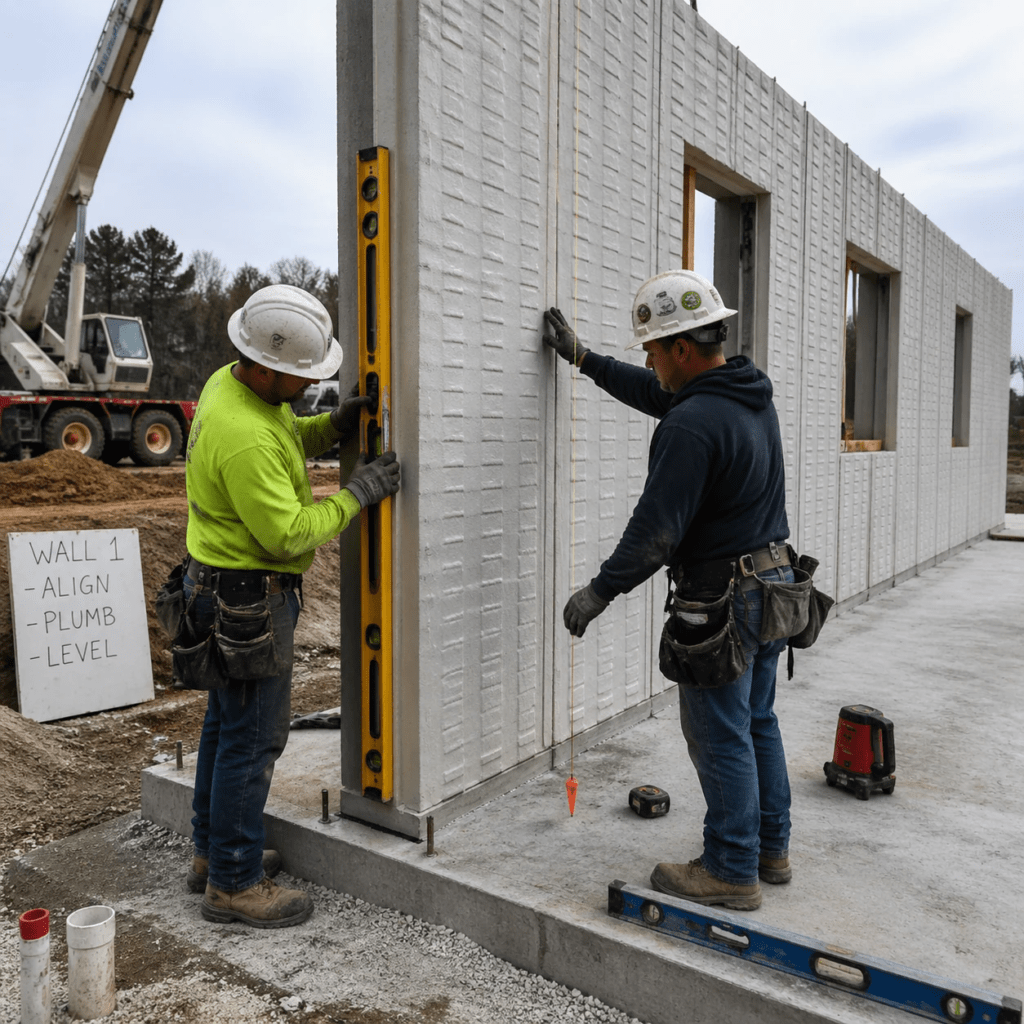

نخست، باید از شاقولی و راستای هر دیوار در دو جهت کنترل کنید.
وجود هرگونه قوس یا پیچش در این مرحله، بعداً با بتنپاشی تثبیت میشود و اصلاح آن تقریباً غیرممکن خواهد بود.
دوم، باید تمام اتصالات بین پانلها، کنجها، کلافهای قائم و افقی را کنترل کنید که با سیم آرماتوربندی محکم شده باشند و هیچ لقی یا حرکت اضافی وجود نداشته باشد.

مسئله مهم دیگر، پیشبینی مسیر تأسیسات (Electrical and Mechanical Chases) است.
هر چند در پست سوم بهطور مفصل به عبور لولهها و کابلها از دیوارهای پانلی خواهیم پرداخت، اما در همین مرحله باید فکر کنید که کدام دیوارها قرار است شیارزنی شوند یا در آنها لوله و جعبه کلید عبور کند.
در بسیاری از پروژهها، جای جعبه کلید و پریز قبل از شاتکریت با برش محدود پلیاستایرن و نصب جعبه مخصوص تأسیسات در میان پانل انجام میشود تا بعداً نیازی به تخریب بتن نباشد.
اگر در اجرای دیوارهای پانلی یا مهار کلافها در پروژه خود تردید دارید، میتوانید نقشهها و جزئیات پروژه را برای تیم «خوشساخت» ارسال کنید تا بهصورت تخصصی بررسی و به شما مشاوره داده شود.
درخواست مشاوره تخصصی از خوشساخت
سؤالات پرتکرار مربوط به دیوار، کلاف و بازشو
آیا دیوارهای 3D Panel بدون کلاف قائم هم قابل استفاده هستند؟
در ساختمانهای بسیار کوچک و خاص ممکن است نحوه طراحی متفاوت باشد، اما بهطور عمومی، کلافهای قائم بخش جداییناپذیر سیستم هستند و حذف آنها میتواند رفتار لرزهای سازه را بهشدت تضعیف کند.
آیا میتوان بازشوهای خیلی بزرگ مثل ویترین مغازه را روی دیوار پانلی اجرا کرد؟
بازشوهای بزرگ باید حتماً توسط مهندس سازه طراحی شوند.
در بسیاری موارد، در پیرامون این بازشوها از قابهای فولادی یا تیرهای بتنآرمه مجزا استفاده میشود و دیوار پانلی صرفاً نقش پرکننده دارد.
اگر در حین اجرا متوجه شدم دیوار پانلی کمی خارج از شاقول است، چهکار کنم؟
در همان مرحله قبل از بتنپاشی باید با اعمال زور کنترلشده، جکهای موقت، و شاقول، دیوار را در وضعیت صحیح قرار دهید.
پس از شاتکریت، اصلاح این مشکل بسیار پرهزینه و دشوار خواهد بود.
